在污水处理领域,化学除磷是确保出水总磷达标的核心环节。然而,除磷剂投加量不足,磷超标风险高;投加过量,成本飙升还可能引发二次污染。如何科学确定投加量?本文将以“某污水处理厂化学除磷投加量优化”为案例,通过问答形式解析化学除磷投加量计算的核心逻辑,助您实现环保与经济的双赢。
一、投加量准确与否,为何影响巨大?
问题:除磷剂多加一点或少加一点,真的会带来严重后果吗?
答案:影响远超想象!
投加不足:磷去除不彻底,出水总磷超标,可能面临环保处罚,甚至导致受纳水体富营养化,破坏生态平衡。
投加过量:药剂成本激增,同时产生大量含金属污泥,增加污泥处理难度和费用;若使用铁盐,过量还可能导致出水色度超标,影响感官指标。
关键点:准确投加是平衡处理效果、成本与环保风险的核心,而化学除磷投加量计算正是实现这一目标的关键技术。
二、如何确定化学除磷的投加量?——以某污水处理厂为例
该厂设计处理水量为10,000吨/日,进水总磷浓度波动在4-6mg/L,出水要求总磷≤0.5mg/L。采用复合型除磷剂,但因投加量控制粗放,导致成本高且出水磷浓度不稳定。通过“实验+经验+动态调整”三步走的工业废水去磷方法 ,科学确定投加量。
第1步:小试实验,确定基准投加量

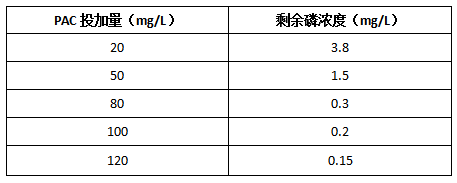

取厂内污水水样,加入不同剂量的除磷剂 (20-120mg/L),搅拌反应30分钟后测定剩余磷浓度。结果如下:
结论:当除磷剂投加量为80mg/L时,剩余磷浓度降至0.3mg/L(达标),因此基准投加量为80mg/L(即每吨水投加80克除磷剂)。
第2步:经验修正,考虑实际工况影响
基准投加量需根据以下因素调整:
污水成分:该厂污水悬浮物(SS)较高(平均200mg/L),部分磷被包裹在颗粒中,需增加10%投加量;
pH值:原水pH为7.5-8.0,处于PAC反应范围(6-9),无需调整;
水温:冬季水温降至10℃时,反应速度降低,需增加15%投加量。
第3步:动态调整,结合在线监测优化
该厂安装总磷在线监测仪后,发现下午时段进水磷浓度常升至6mg/L。系统自动将除磷剂投加量从88mg/L提升至100mg/L,出水磷浓度稳定在0.4mg/L以下。科学投加,节省人工成本。
三、结语
化学除磷投加量计算是污水处理中的“精细活”,需通过小试实验确定基准值,结合实际工况经验修正,并利用在线监测动态优化。以某污水处理厂为例,科学计算投加量后,不仅出水稳定达标,年药剂成本还降低21%。掌握这一技术,您也能轻松实现环保与经济的双赢!立即点击下方"手机咨询",免费提供技术指导+定制化方案,靠谱工程师1对1为您解答处理难题!
